2019年6月,烈日炎炎、酷暑难耐的日子里,正值安平发电厂#1机组C修;随着机组停运,我们也吹响了检修工作的号角,因本次检修工期短、任务重,在短短的15天里需完成#1炉60多项检修任务。为保质保量完成检修任务,锅炉专业全体人员在队长冯建胜的带领下,发扬项目部“四特一高”的顽强拼搏精神,不怕脏、不怕累,不畏艰难险阻,从给煤机、分离器、冷渣器到输渣刮板及斗提机;从炉膛受热面到空预器及烟风道;从输灰管道到脱硫出口烟道,总战线从锅炉本体到灰库;从锅炉零米到五十米,到处有我们战斗的身影。本次检修覆盖面广,检修、检查的设备较多,检修任务繁重,在锅炉队冯建胜的带领下,锅炉专业上下拧成一股绳,团结一致,齐心协力,克服种种困难,使工作进度赶在前,确保机组按时启动。

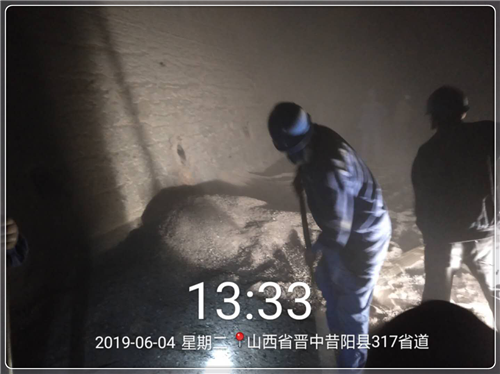

图1--炉膛内床料清理
为了保证检修进度,仅仅停炉两天,炉膛温度还没有完全冷却,项目部杨经理和锅炉专业本体班全体人员,冒着50多度的高温,进入炉膛清理床料;并紧接着搭设炉膛脚手架,通过这些措施,为整体检修进度抢出两天的宝贵时间,为炉膛受热面、风帽等设备检修赢得了时间。

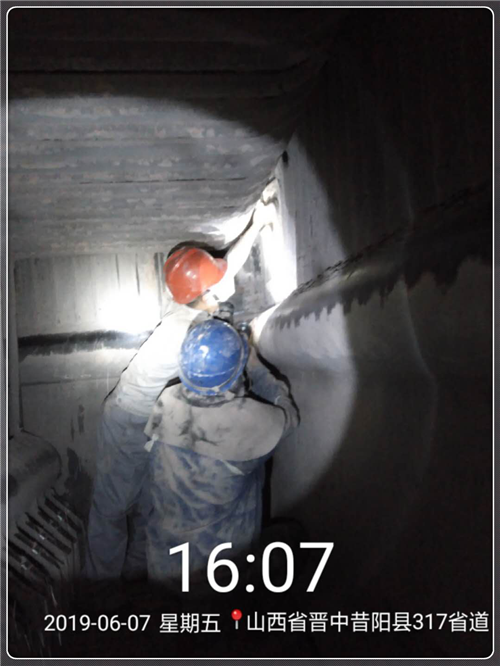

图2--吊屏管道壁厚检测
锅炉检修人员在20米高的脚手架上加班加点进行受热面管道壁厚检测和塑料修补,细心检查每一根管道、每一个焊口;所有琐碎和细微的工作,都化为锅炉安全运行的铺垫;在锅炉全体人员的共同努力下,我们每一个检修项目都按照检修工艺认真的进行。于2019年6月15日,按照计划,完成了全部的检修任务。
