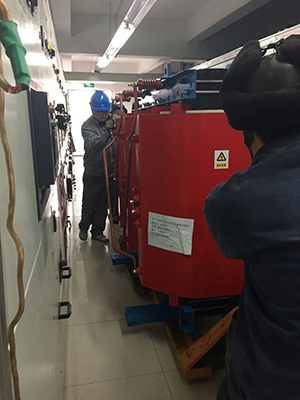

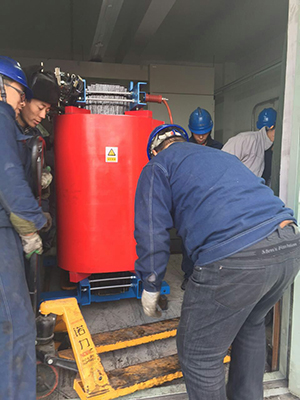

宁夏项目部2015年1月14日凌晨两点,输煤PC段A变压器C相高温起火,将线圈连片烧断。我们接到值班人员通知后,立马起床顶着寒风骑车进入厂内确认问题,与甲方领导沟通后决定将变压器拆下返回厂家维修。预试我们电气班全体人员连夜开工,测量变压器高低压侧的绝缘状态,相间阻值是否正常,待检查完毕后,开式拆卸。该变压器重达7吨,而且室内空间十分狭小,没办法使用大型起重设备,往外搬运十分困难。在我们电气班所有员工讨论后,决定用手推式起重车进行搬运,最终经过大家的努力,成功将变压器运装上车,送往厂家。
2015年2月1日中午,变压器修好送回,我们测量其各组数据正常并记录后开始回装。因为之前我们已经提前准备好了槽钢和滚杠,整个回装过程十分顺利,仅用了4个小时就将变压器恢复原位,然后开始回装变压器各相母线以及高压侧母线,各部位接地线以及外部防护罩,终于在当天晚上十点钟完全恢复。经过运行人员“三停三送”和合相操作后确认变压器可以正常运行后,变压器的检修工作终于结束。
此次检修工作困难重重,但是我们电气班员工不怕苦不怕累,听从指挥,加班加点,成功完成检修任务。
